J 站变电站

为了帮助保持电网可靠性,我们正在Sacramento市中心一个开发区内占地10 . 3英亩的土地上建设一个新的变电站,即 J 站。 在整个项目过程中,我们将拆除现场现有的建筑物并建造新的基础设施以连接 J 站和我们附近的现有电力设施。J 站的设计旨在尽量减少对附近社区的干扰,并支持Sacramento市的长期规划目标。

项目效益

变电站是电力输送的关键环节。电力通过电力线传输到变电站,在那里电压降低,然后输送到家庭或企业。

J 站通过增加容量并向现有客户和Sacramento Midtown和市中心地区的拟建开发项目提供安全可靠的电力服务来扩展我们现有的电网。

J 站和新电力线将:

  • 提高Midtown和市中心的能源可靠性和容量。
  • 创建内置系统备份以最大限度地减少服务中断。
  • 使我们的电力系统维护更加灵活。

地点

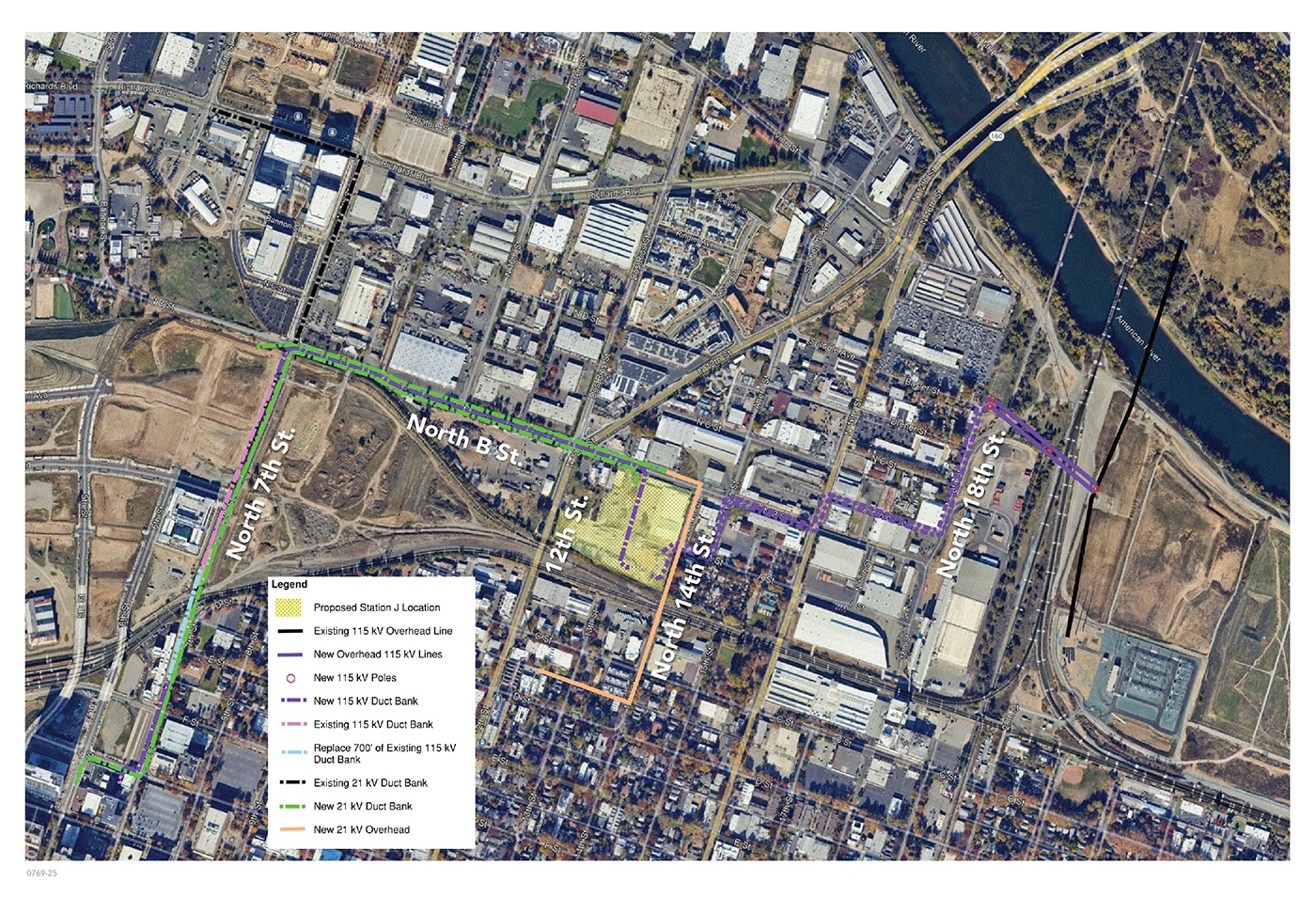

J 站位于北 B 街和北14街,位于Sacramento市中心以北的河区。

预期活动

  • 拆除
    现场将被清空,然后工作人员将开始拆除、清理、修复和清理工作,为施工做准备。所有危险材料都将按照环境法规进行清除和处置。在拆除的最后阶段,J 站周边将安装安全围栏。
  • 变电站工程

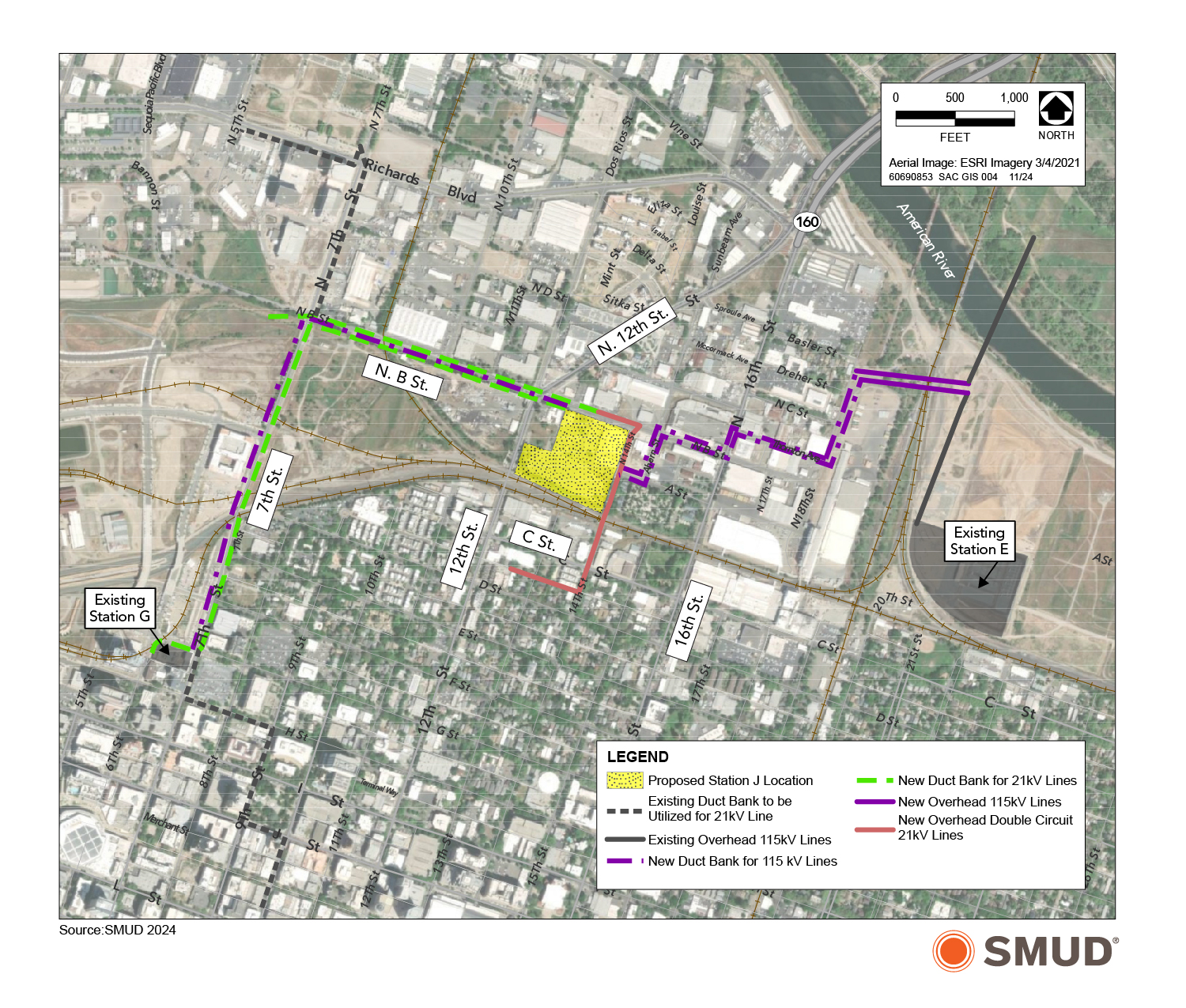

    变电站建设将在北14、北 B 街、 12的一部分和联合太平洋铁路轨道所包围的区域内进行。施工期间,相邻的人行道将被关闭,并且可能需要关闭部分街道。J 站周围将安装新的围墙,并设有两个主要入口大门 - 一个位于北 B 街,一个位于北14
  • 架空电力线作业

    工作人员将安装两条独立的电路,将架空线路向西延伸至将安装在北18和巴斯勒街东角附近的两根电线杆。

  • 地下电力线路工程
    工作人员将在从新电线杆到 J 站的保护通道中安装地下电路,然后沿北 B 街向西行驶,沿北7向南行驶。

时间表

活动从2025 后期开始,一直持续到2028 :

  • 拆除:Q4 2025 至 Q1 2026
  • 构造:Q 2 2026 - Q 4 2028

我们致力于让社区了解该项目,并将更新此页面,提供有关时间表、施工和进度更新的信息。

环境影响

我们进行了加州环境质量法案 (CEQA) 评估并准备了环境影响报告 (EIR)。您可以在CEQA 报告中查看 Station J EIR。

有问题吗?

如对此项目有任何疑问,请发送电子邮件至 StationJ@smud.org 或致电 Dennis Lindner:1 -916 -732 -5410 。
