محطة فرعية J
للمساعدة في الحفاظ على موثوقية الشبكة، نقوم بتطوير محطة كهربائية فرعية جديدة، المحطة J، على موقع 10.3فدان في منطقة مطورة في وسط المدينة Sacramento. خلال المشروع، سنقوم بإزالة الهياكل القائمة في الموقع وإنشاء بنية تحتية جديدة لربط المحطة J ومرافقنا الكهربائية القائمة القريبة. صُممت المحطة J لتقليل الاضطراب في المجتمعات المجاورة ودعم أهداف التخطيط طويل الأجل لمدينة Sacramento.
فوائد المشروع
تُعد المحطات الفرعية وصلات مهمة في توصيل الكهرباء. تنتقل الكهرباء عبر خطوط الطاقة إلى محطات فرعية حيث يتم تخفيض جهد الطاقة لإرسالها إلى المنازل أو الشركات.
تعمل المحطة J على توسيع شبكتنا الحالية من خلال زيادة السعة وتوفير خدمة كهربائية آمنة وموثوقة للعملاء الحاليين والمشاريع التطويرية المقترحة في مناطق Midtown ووسط المدينة Sacramento.
ستعمل المحطة J وخطوط الكهرباء الجديدة
- تحسين موثوقية الطاقة وسعتها في Midtown ووسط المدينة.
- إنشاء نسخ احتياطية مدمجة للنظام لتقليل انقطاع الخدمة.
- السماح بصيانة أكثر مرونة لنظامنا الكهربائي.

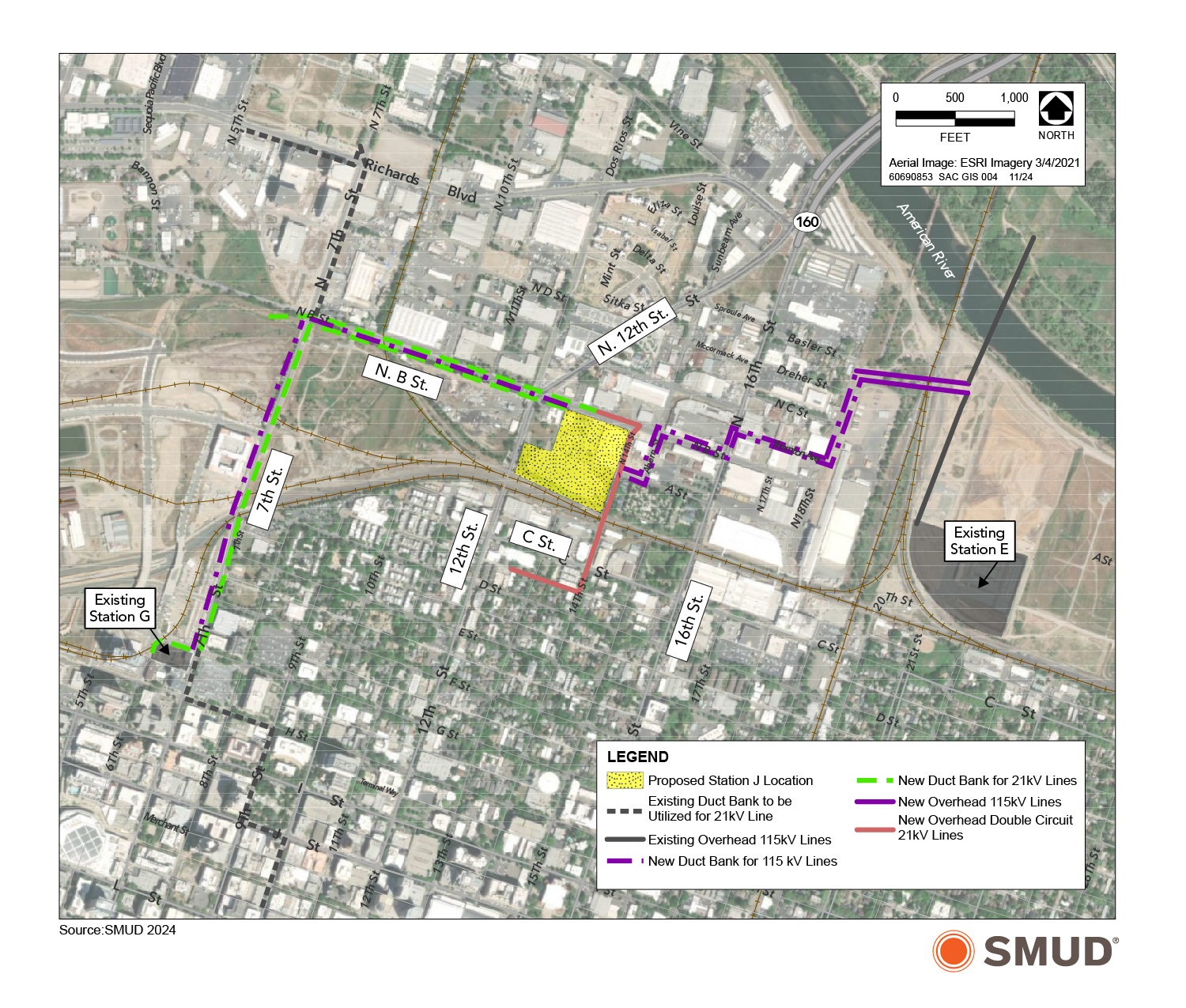

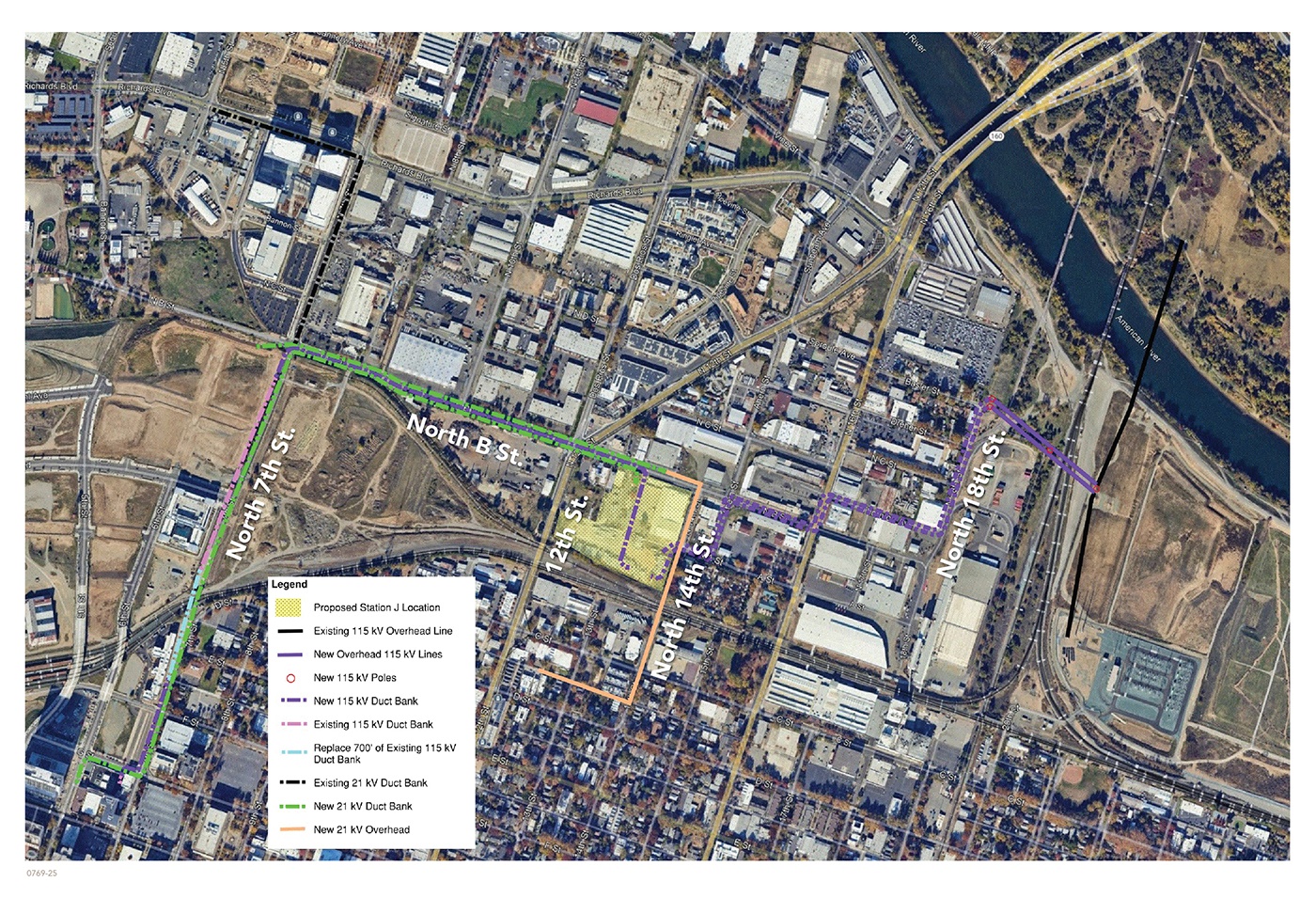

موقع
تقع المحطة J في شمال شارع B. North B. و شمال 14th St. في منطقة النهر شمال وسط المدينة مباشرةً Sacramento.
الأنشطة المتوقعة
- الهدم
سيتم إخلاء الموقع ثم ستبدأ فرق العمل في أعمال الإزالة والتطهير والمعالجة والتنظيف للتحضير لأعمال البناء. ستتم إزالة جميع المواد الخطرة والتخلص منها وفقًا للوائح البيئية. سيتم تركيب سياج أمني حول محيط المحطة J خلال المراحل النهائية من عملية الهدم.
- أعمال المحطة الفرعية سيتم تنفيذ أعمال
بناء المحطة الفرعية في المنطقة المحاطة بشمال 14 ش. وشمال ش. ب. وجزء من 12 ش. ومسارات سكة حديد يونيون باسيفيك. سيتم إغلاق الأرصفة المجاورة، وقد يتطلب الأمر إغلاق جزئي للشوارع أثناء أعمال الإنشاء. سيتم تركيب سور محيطي جديد حول المحطة J مع بوابتين رئيسيتين للدخول - واحدة على شارع B الشمالي والأخرى على شارع الشمالي.14
- أعمال خطوط الطاقة العلوية
ستقوم أطقم العمل بتركيب دائرتين منفصلتين لتمديد الخطوط الهوائية إلى الغرب إلى عمودين سيتم تركيبهما بالقرب من الزاوية الشرقية من شمال 18شارع وشارع باسلر.
-
أعمال خطوط الكهرباء تحت الأرض
ستقوم أطقم العمل بتركيب دوائر كهربائية تحت الأرض في مسار وقائي من أعمدة الكهرباء الجديدة إلى المحطة J، ثم غربًا على طول شارع B الشمالي وجنوبًا على طول شارع الشمالي.7
الجدول الزمني
تبدأ الأنشطة في وقت متأخر 2025 وتستمر حتى 2028:
- الهدم: من س4 2025 إلى س1 2026
- الإنشاءات كيو2 2026 - كيو4 2028
نحن ملتزمون بإبقاء المجتمع على اطلاع دائم بهذا المشروع وسنقوم بتحديث هذه الصفحة بمعلومات حول الجدول الزمني والإنشاءات وتحديثات التقدم المحرز.
التأثيرات البيئية
لقد أجرينا تقييمًا بموجب قانون كاليفورنيا لجودة البيئة (CEQA) وأعددنا تقرير الأثر البيئي (EIR). يمكن الاطلاع على تقرير تقييم الأثر البيئي للمحطة J في تقارير CEQA الخاصة بنا.
أسئلة؟
لطرح الأسئلة حول هذا المشروع، يرجى إرسال بريد إلكتروني إلى StationJ@smud.org أو الاتصال بدينيس ليندنر على 1-916-732-5410.
